Le cœur de notre métier, ce n’est pas de poser du placo. C’est de gérer les imprévus. Une entreprise de travaux vit avec des périodes creuses, des chantiers qui glissent d’une semaine, un client qui reporte, une livraison qui n’arrive pas. Si vous n’avez rien pour absorber ça, vos équipes attendent et vos clients le paient.

C’est pour cette raison que nous identifions chaque année un chantier que nous appelons entre nous le fil rouge. Un chantier de longue durée, prêt à démarrer, sur lequel nous sommes en autonomie complète et dont la date de rendu est dans plusieurs mois. Dès qu’un créneau se libère, l’équipe y va. Voici celui de 2026, raconté de bout en bout.

La maison : mitoyenne sur trois côtés, et un T4 à en sortir

C’est une petite maison de village, mitoyenne sur trois côtés. Autant dire qu’on ne gagne pas un centimètre au sol et qu’on ne perce pas une ouverture où l’on veut. Tout ce qui se gagne se gagne en hauteur et en organisation. Les contraintes de ce bâti sont celles que nous décrivons dans notre guide pour rénover une maison ancienne en Ariège.

L’objectif est un T4 sur trois niveaux : l’espace de vie au rez-de-chaussée, la suite parentale au premier, deux chambres d’enfants et une salle d’eau au second. Un programme classique sur le papier, beaucoup moins une fois qu’on entre dans la maison et qu’on regarde l’état des planchers.

Épisode 1 : purger, renforcer, et créer les trémies

La première étape a été les planchers. Purger ce qui ne tenait plus, renforcer ce qui pouvait l’être, et créer les trémies. C’est le mot qui revient le plus souvent dans nos réunions de début de chantier et celui que les clients connaissent le moins.

Une trémie, c’est l’ouverture pratiquée dans un plancher. On l’imagine faite pour l’escalier, et c’est vrai, mais sur un chantier comme celui-là elle sert d’abord à monter le matériel. Les échelles, les plaques de placo, les rouleaux d’isolant, les couronnes de gaines électriques et de PER passent par là. Dans une maison de village mitoyenne, avec un escalier étroit et pas de façade arrière, c’est souvent le seul chemin possible.

Pendant que les planchers se refaisaient, nous avons commencé à préparer les détails d’aménagement pour pouvoir faire la visite technique avec le plombier, l’électricien et le menuisier. C’est une habitude que je recommande à tout maître d’ouvrage : ne faites pas venir les lots techniques trop tôt, mais ne les faites pas venir trop tard non plus.

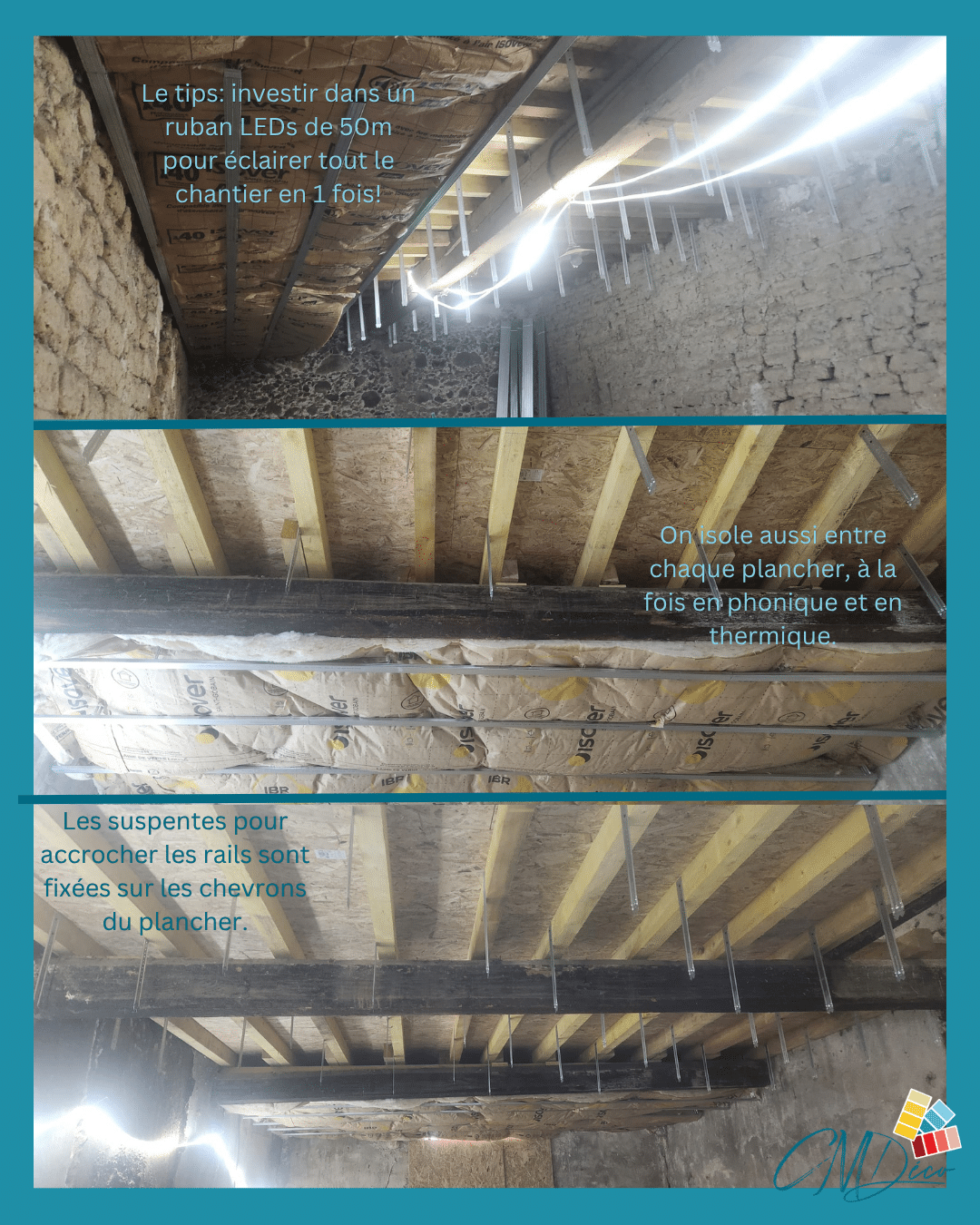

Structure des planchers et trémies créées pour le passage du matériel

Ce que nous ferions autrement : l’histoire du camion benne

Nous avons évacué toute la dépose avec un camion benne, en faisant des rotations. Avec le recul, nous aurions été beaucoup plus efficaces avec une benne posée devant la maison pendant toute la phase de démolition.

Je le dis parce que c’est le genre d’arbitrage qu’on ne voit jamais sur un devis et qui change pourtant la durée d’une phase. Cela dit, ce choix a eu un effet secondaire heureux : il a laissé la rue libre et permis aux réseaux de travailler à leur rythme. Nous n’avons d’ailleurs toujours pas compris si la maison avait la fibre ou non, ce qui est une autre histoire.

C’est aussi pour cela que j’aime ces chantiers longs. On a le temps d’expérimenter, et surtout de capter l’expérience des équipes sur le terrain. Sur un chantier serré, on applique ce qu’on sait déjà. Sur un fil rouge, on apprend.

Épisode 2 : les plans se figent, les menuiseries se commandent

Une fois la place nette et les planchers d’étage reconstruits, le chantier change de nature. On quitte la démolition et on entre dans la phase où les décisions deviennent irréversibles.

Les plans s’affinent avec les contraintes réelles du bâtiment, pas avec celles du dessin. Une réunion de chantier avec l’électricien et le plombier vient caler ce qui passe où. Et il devient grand temps de commander les menuiseries extérieures, parce qu’elles demandent environ six semaines de délai.

Ce délai de six semaines est un des points où les chantiers dérapent le plus souvent. Une menuiserie commandée trop tard bloque la mise hors d’eau et hors d’air, et tout le second œuvre attend derrière. Quand vous demandez un planning à votre entreprise, regardez d’abord à quelle date les menuiseries sont commandées.

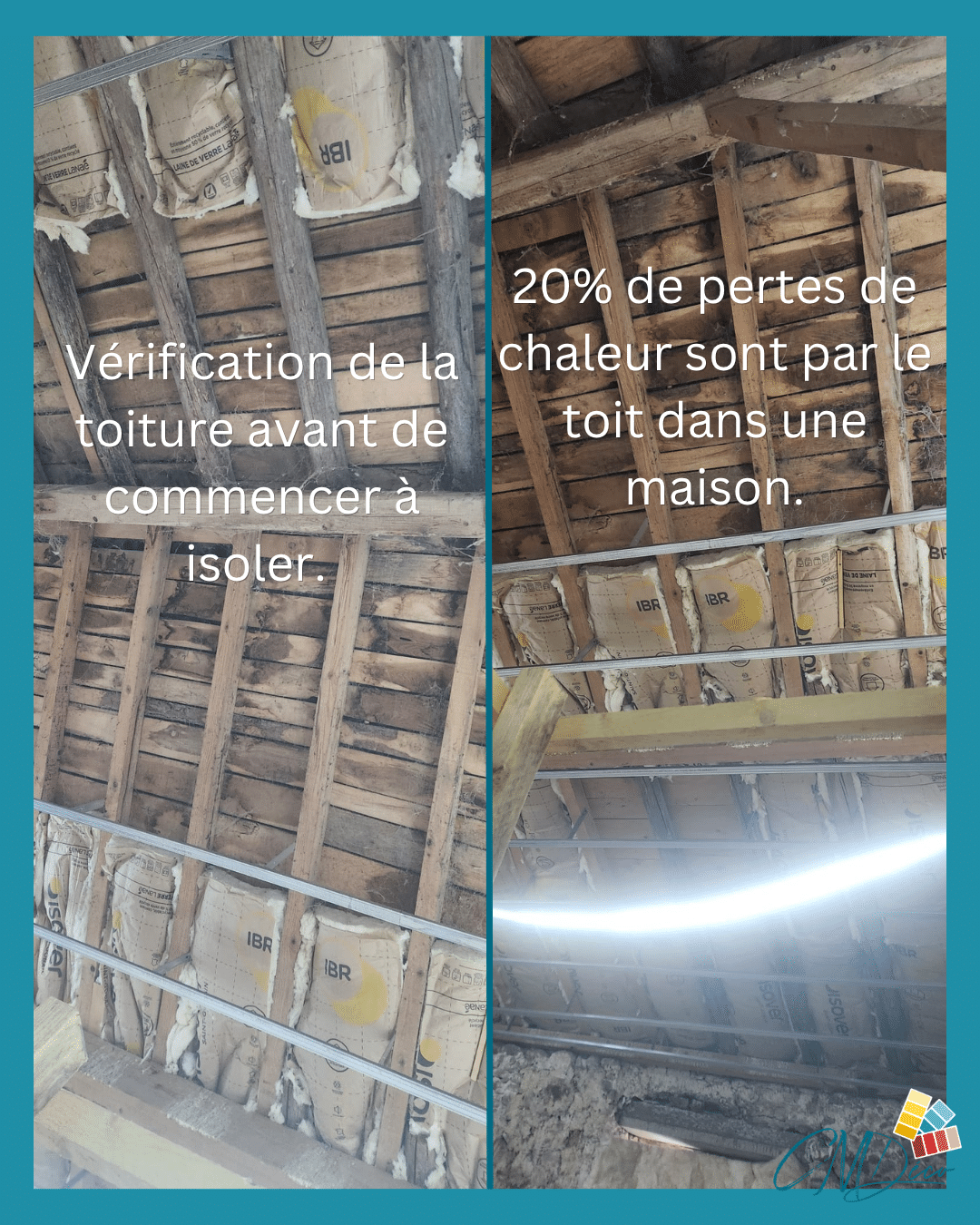

Planchers d'étage reconstruits dans la maison de village en rénovation

Épisode 3 : la danse du plaquiste, de l’électricien et du plombier

Les nouveaux planchers sont en place, les trémies ouvertes, et la plus belle danse du chantier peut commencer : celle du plaquiste, de l’électricien et du plombier, qui chez nous est aussi le chauffagiste.

C’est souvent le plaquiste qui cadence, parce que c’est lui qui a la vue d’ensemble. Il sait ce qui doit être fermé, dans quel ordre, et ce qui doit rester ouvert pour laisser passer les autres. Un chantier où le plaquiste suit au lieu de mener est un chantier où l’on rouvre.

Cette période est longue et il faut l’accepter. Il faut que tous les artisans soient disponibles en même temps, et beaucoup de difficultés techniques se posent en même temps. C’est une phase éprouvante, à prendre avec la tête froide, parce qu’elle détermine très largement la qualité finale de la réalisation.

Les cloisons, le moment où tout se joue

Après les ossatures périphériques viennent celles des cloisons. Et attention, il faut fermer les plafonds pour pouvoir créer les cloisons intérieures : l’ordre n’est pas intuitif et il ne se négocie pas.

Ce moment est critique. L’épaisseur des cloisons doit être calculée pour laisser passer une porte à galandage si vous en voulez une, et cette décision se prend maintenant, pas plus tard. Le passage de l’électricité avec toutes ses subtilités, les évacuations et les arrivées d’eau se figent au même moment.

Cette phase demande énormément de coordination entre les équipes, et il faut souvent faire machine arrière pour un oubli. C’est normal, et c’est prévu. La visite de chantier de cette étape est celle qui appelle la plus grande vigilance, et c’est celle où je demande au client d’être présent s’il ne doit venir qu’une fois.

Ce qu’il faut décider maintenant, et que presque personne ne décide à temps

Pendant que les cloisons se montent, pensez déjà à vos finitions. L’épaisseur du parquet, du carrelage et de la faïence conditionne les niveaux et les seuils. La peinture vient en dernier, mais c’est un poste que nous réalisons nous-mêmes, comme sur nos autres chantiers de peinture intérieure en Ariège. Le type de porte, son sens d’ouverture, coulissante ou battante, conditionne l’ossature. La domotique et les sorties d’eau conditionnent les gaines. Chacune de ces décisions coûte quelques minutes de réflexion maintenant, et une reprise complète si elle arrive après.

Et n’oubliez pas vos extérieurs, qui sont l’angle mort de presque tous les projets que je vois. Les lumières sur la façade, dans le jardin et au portail, le point d’eau extérieur, la vidange extérieure : tout cela se prévoit au moment où les gaines passent, pas au moment où vous emménagez. Sur un logement destiné à la location, l’arbitrage n’est pas le même, et nous l’avons détaillé sur la rénovation complète d’un appartement à Limoux.

Ce que disent nos clients

Questions fréquentes

Qu’est-ce qu’un chantier fil rouge ?

C’est un chantier de longue durée, sans échéance serrée, sur lequel l’entreprise travaille en autonomie complète et qu’elle avance dès qu’un créneau se libère. Pour nous, c’est ce qui permet de ne jamais laisser une équipe sans travail quand un autre chantier glisse. Pour le client concerné, c’est un chantier mené sans pression de calendrier, donc souvent mieux fini.

Qui coordonne les artisans sur une rénovation complète ?

Chez nous, c’est nous. Nous réalisons l’ensemble du second œuvre, placo, peinture, sols souples, parquet, carrelage, faïence et chaux, et nos partenaires prennent les lots techniques : électricité, plomberie, menuiseries intérieures et extérieures. Le maître d’ouvrage a un seul interlocuteur, y compris quand une date bouge.

Peut-on habiter la maison pendant ce type de chantier ?

Pas sur une rénovation de cette ampleur, où les planchers sont déposés et refaits. Sur des chantiers plus légers, oui, en phasant pièce par pièce. C’est une question à trancher avant le devis, parce qu’elle change l’organisation et donc le prix.

Sur quel secteur intervenez-vous pour ce type de projet ?

En Ariège, dans l’Aude et en Haute-Garonne. Nous avons mené des rénovations intérieures complètes dans les trois départements, y compris des appartements entiers en vue d’une remise en location.

Un projet de rénovation complète ?

Besoin d’un seul interlocuteur pour vos travaux ?

Nous prenons le second œuvre et la coordination des lots techniques, en Ariège, dans l’Aude et en Haute-Garonne. Visite technique et devis détaillé, sans engagement.

Demander un devis gratuit →

Carine Landrevot, dirigeante de CM Déco, entreprise de rénovation certifiée RGE Qualibat basée à Lavelanet, Ariège.
